Liander werkt in Sassenheim aan het vernieuwen en uitbreiden van het stroomnet. Dit is nodig om te kunnen voldoen aan de groeiende vraag naar elektriciteit en het netwerk toekomstbestendig te maken.
De afgelopen maanden zijn nieuwe kabels aangelegd en extra elektriciteitshuisjes geplaatst. De komende periode worden deze kabels aangesloten en daarna haalt Liander de oude kabels weg.
Werkzaamheden in twee stappen
Op sommige plekken moet de stoep of straat twee keer open. Dat komt doordat het werk in twee stappen gebeurt:
- Stap 1: Aansluiten van de nieuwe kabels
- Stap 2: Verwijderen van de oude kabels
Dit zorgt voor een veilige werkwijze en voorkomt onnodige stroomonderbrekingen.
Planning
De aansluitwerkzaamheden vinden plaats van half januari tot eind februari. Het verwijderen van de oude kabels gebeurt aansluitend. Naar verwachting zijn alle werkzaamheden eind juni 2026 afgerond. Let op: de planning kan verschuiven door bijvoorbeeld slechte weersomstandigheden.
Werklocaties

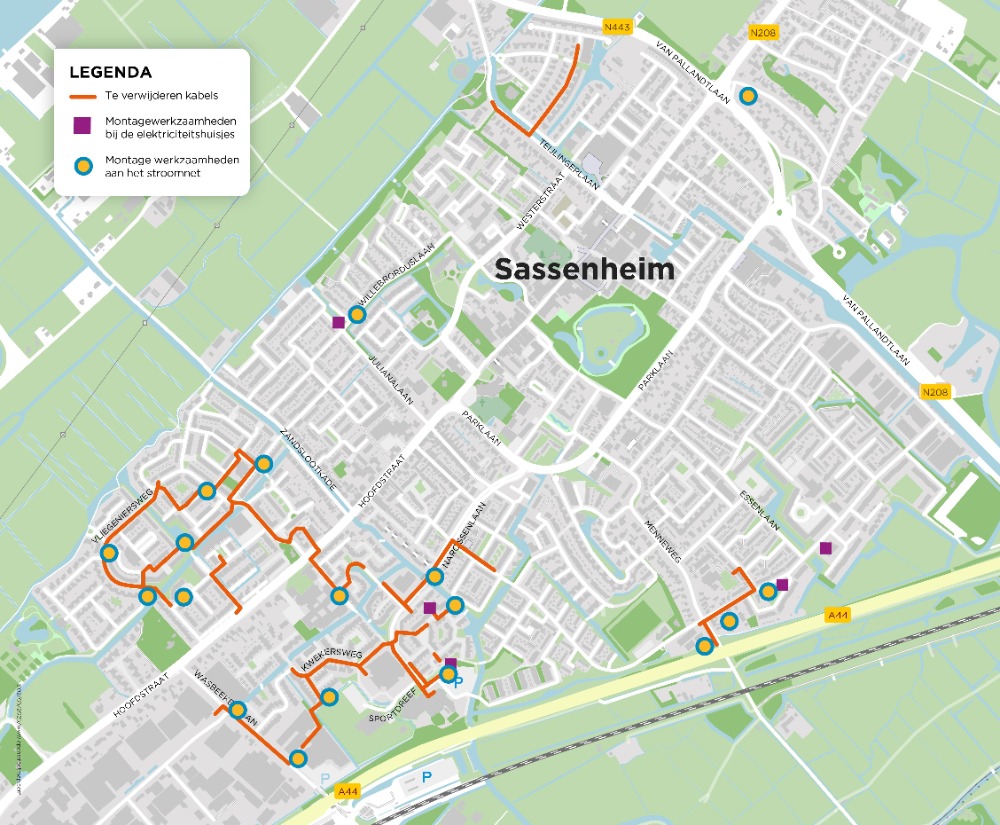

Op het locatiekaartje ziet u waar gewerkt wordt. Per locatie duren de werkzaamheden 2 tot 3 werkdagen. Liander beperkt de overlast zoveel mogelijk en herstelt de bestrating na afloop. Waar nodig worden verkeersmaatregelen ingezet. Direct omwonenden ontvangen daarnaast een aparte brief.
Blijf op de hoogte
Kijk op de website van Liander of download de Liander BouwApp. Hierop kunt u zoeken naar Sassenheim en het project volgen of vragen stellen.
